¡Así lo hicimos! Obra Roar 1002


Remodelación apartamento general



Queremos contarte los detalles más relevantes de este gran proyecto realizado en el año 2021, encontraras, imágenes e información con la que podrás conocer la obra tras bambalinas.

  • Ubicación: Bogotá D.C. – Colombia
  • Localidad: Usaquén – barrio Multicentro
  • Obra: Remodelación y renovación

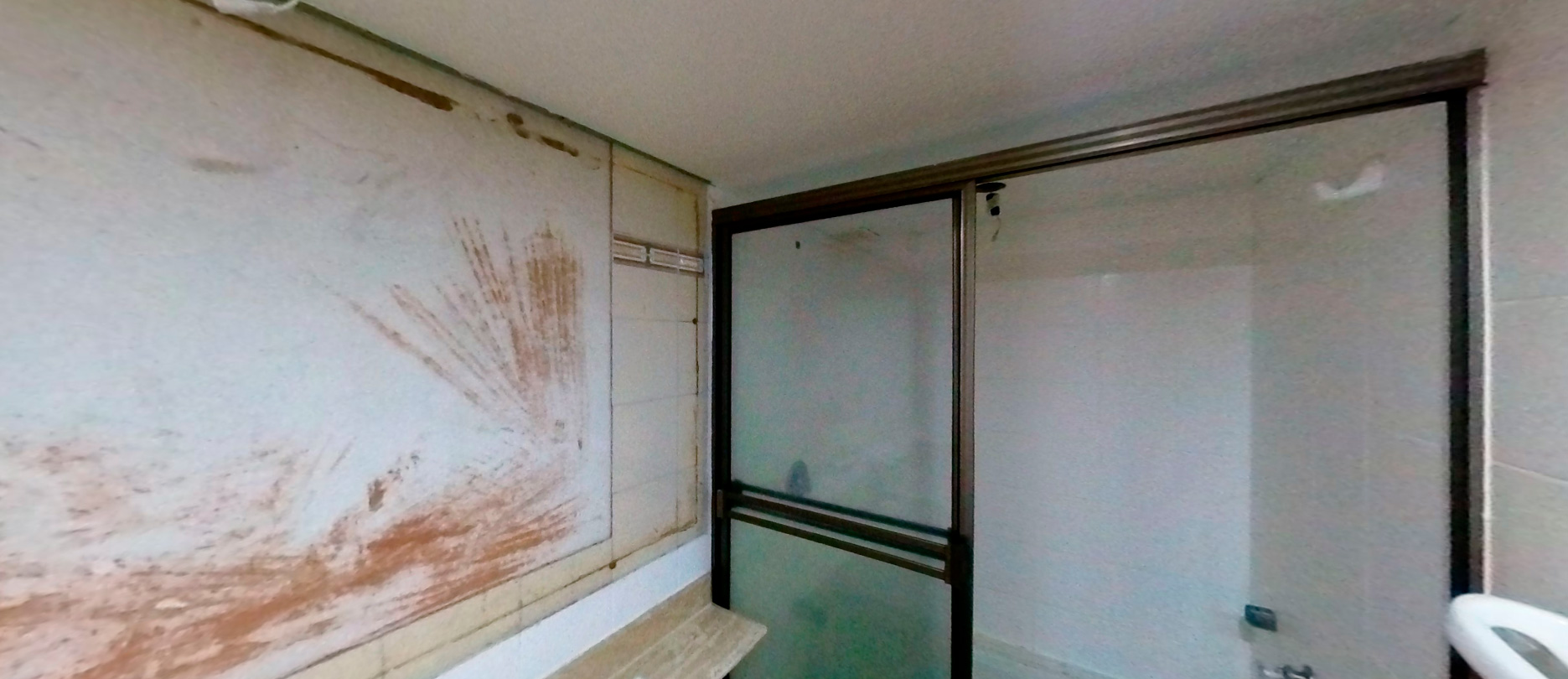

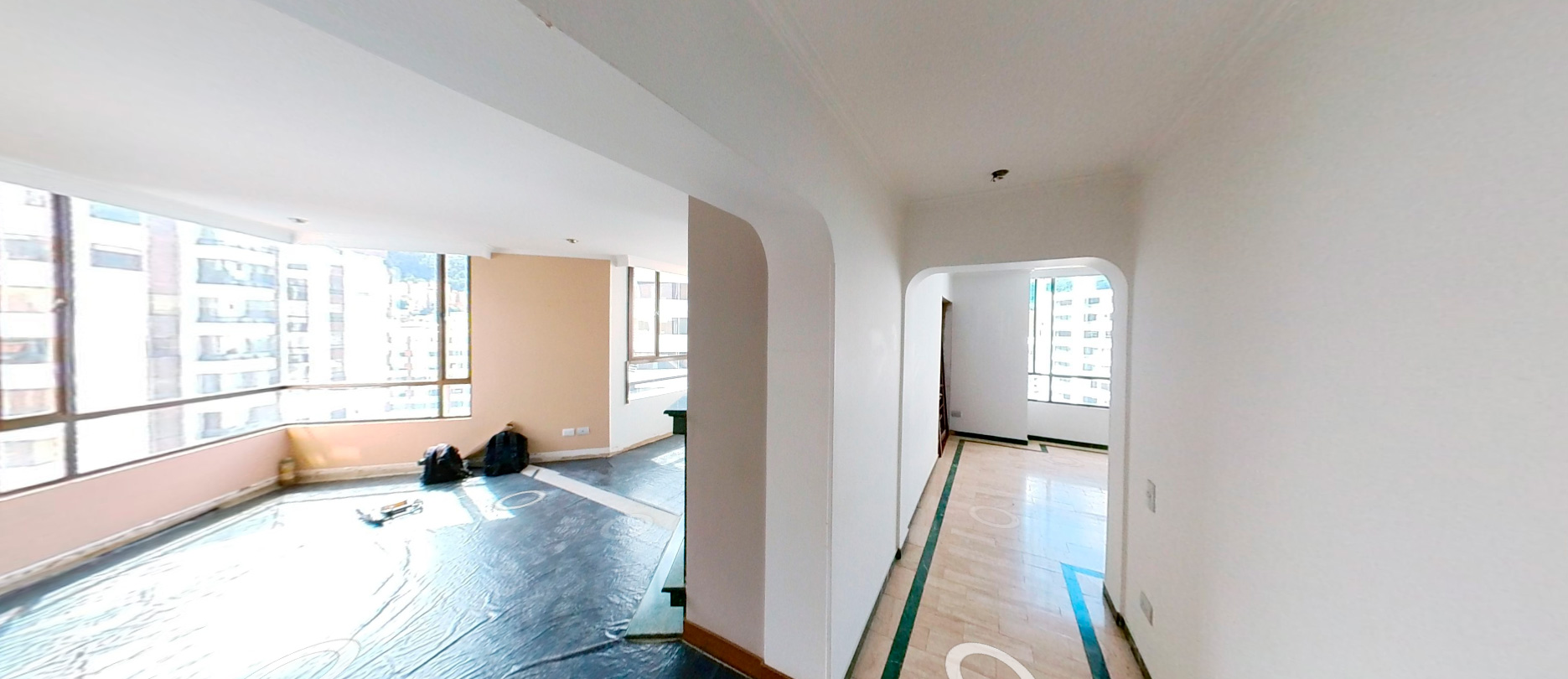

  • Tipología de la construcción: Apartamento 160 m2 aproximadamente. Construcción de más de 38 años. Sin remodelaciones o renovaciones previas.


Cronología

  • 28 DE DICIEMBRE 2020: Nos contactó la Sra. Patricia, contándonos que, gracias a un muy buen amigo de la familia, quien recomendó nuestra empresa por la buena labor realizada en su proyecto, necesitaba realizar la remodelación de su apartamento.
  • 6 DE ENERO – 21 ENERO 2021: Realizamos las primeras reuniones virtuales, para charlar acerca del proyecto, deseos, ideas, inquietudes, etc., revisamos y el diseño inicial realizado por otra empresa, el cual, no fue del gusto de la Sra. Patricia, y se inició una propuesta completamente nueva.
  • 26 DE ENERO – 7 DE ABRIL 2021: Se realizo toda la etapa de diseño, bocetos, planos, alzados, render, imágenes y recorrido 360º, visitas al apartamento, programación de obra y presupuesto.
  • 8 AL 12 DE ABRIL 2021: Firma de contrato, legalización, presentación del proyecto ante la administración y realización de actas de vecindad.
  • 13 DE ABRIL 2021: ¡INICIAMOS OBRA! (Tiempo estimado de ejecución – 4 meses)
  • 14 DE ABRIL – 25 DE MAYO 2021: La obra transcurre con algunas suspensiones de días, por motivo de regulaciones sanitarias (Pandemia COVID-19) y alteraciones del orden público en la ciudad de Bogotá.
  • 25 DE MAYO 2021: Se realiza reunión extraordinaria en obra con nuestros clientes (Sra. Patricia y Sr. Andrés), para verificar avance de obra, retrasos a causa de tiempo perdido y nuevas solicitudes de cambio en el diseño original y toma de decisiones por estado de la red eléctrica y sanitaría.
  • 26 DE MAYO A 26 DE JULIO 2021: ¡La obra tiene nueva fecha de entrega!, de acuerdo a la reunión se estimó en un mes adicional para ejecutar labores atrasadas y modificaciones en diseño, las redes eléctricas, hidráulicas y sanitarias, fueron diseñadas y reemplazadas en su totalidad.
  • 27 DE JULIO 2021: -Reunión extraordinaria con administración del edificio- La obra se desarrolla con intermitencia de horas y días, se pausan algunas tareas y no es posible desarrollar labores cruciales para cumplir con el tiempo estimado, debido a solicitud de la vecindad, por ruido en horas de tele trabajo y aumento en los casos de COVID-19, se establecen nuevos horarios de trabajo.
  • 28 DE JULIO 2021: Se realiza nueva programación de actividades según las nuevas variables y se toman decisiones de las tareas a realizar, nueva fecha de finalización 22 de octubre 2021. Se pide al cliente definir, para compra, los acabados finales que se han visto en las diferentes tiendas en meses anteriores y con ello no generar más atraso en la ejecución.
  • 29 DE JULIO AL 15 DE OCTUBRE 2021: La ejecución de obra se mantiene dentro de lo previsto, las tareas de acabado final se cumplen. Se tuvieron algunos retrasos en los materiales de acabado final adquiridos, debido a escases de producto local e importado causado por la Pandemia y alteraciones de orden público en Colombia. Para ello, se tomaron nuevas y agiles decisiones por parte de nuestro equipo de trabajo, consiguiendo soluciones técnicas y en la consecución de los acabados.
  • 16 DE OCTUBRE 2021: Se plantea las soluciones a los últimos inconvenientes presentados en reunión virtual, se aprueban y queda establecida la fecha de entrega final para el 10 de noviembre de 2021.
  • 10 DE NOVIEMBRE 2021: ¡ENTREGAMOS OBRA! (Tiempo de ejecución 6 meses y 28 días).
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¡Así lo hicimos! Obra Roar 1002¡Así lo hicimos! Obra Roar 1002
¿Necesitas asesoría?
